A projekt bemutatása

Projekt címe: Kapuvár Város települési csapadékvíz elvezetés I. ütem

Kedvezményezett: Kapuvár Városi Önkormányzat

Projekt kódszáma: TOP-2.1.3-15-GM1-2016-00003

Támogatás összege: 112.983.000,- Ft

Támogatás intenzitása: 100%

Támogató: Nemzetgazdasági Minisztérium Regionális Fejlesztési Operatív Programok Irányító Hatósága

Projekt megvalósítási időszak: 2017.08.01 – 2019.03.31.

A kivitelezés időszaka: 2018.05.18. – 2018.10.31.


A projekt célja: Kapuvár város csapadékvíz-elvezető rendszerének fejlesztése, Kapuvár Város területén bel- és csapadékvízvédelmi létesítmények kiépítése, ezáltal a vízkáresemények elhárítása, a szennyező anyagok ivóvízbázisba jutásának megakadályozása és a felszíni vizek utánpótlásának biztosítása.



A fejlesztés bemutatása:

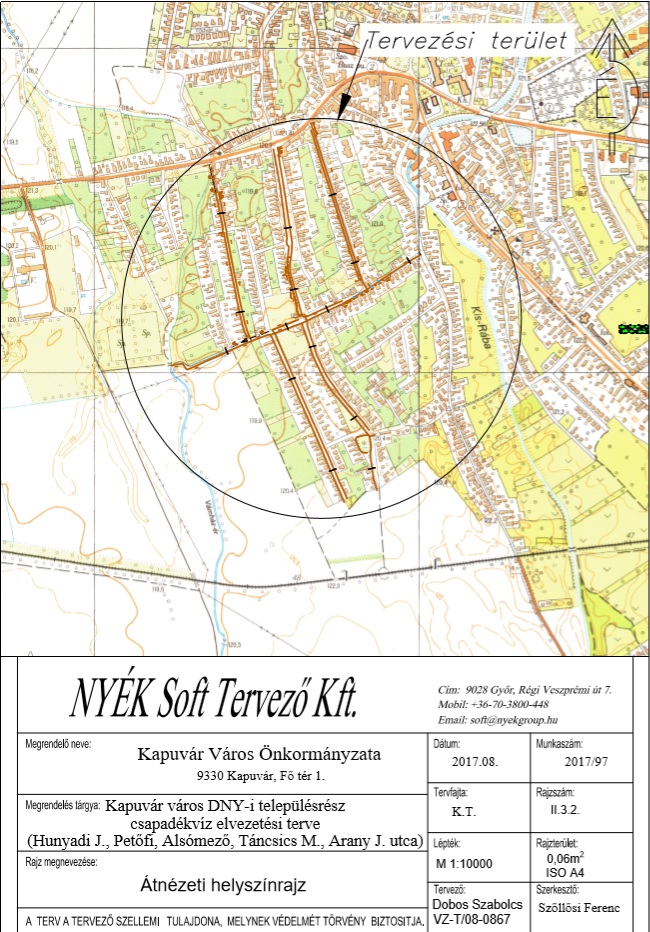

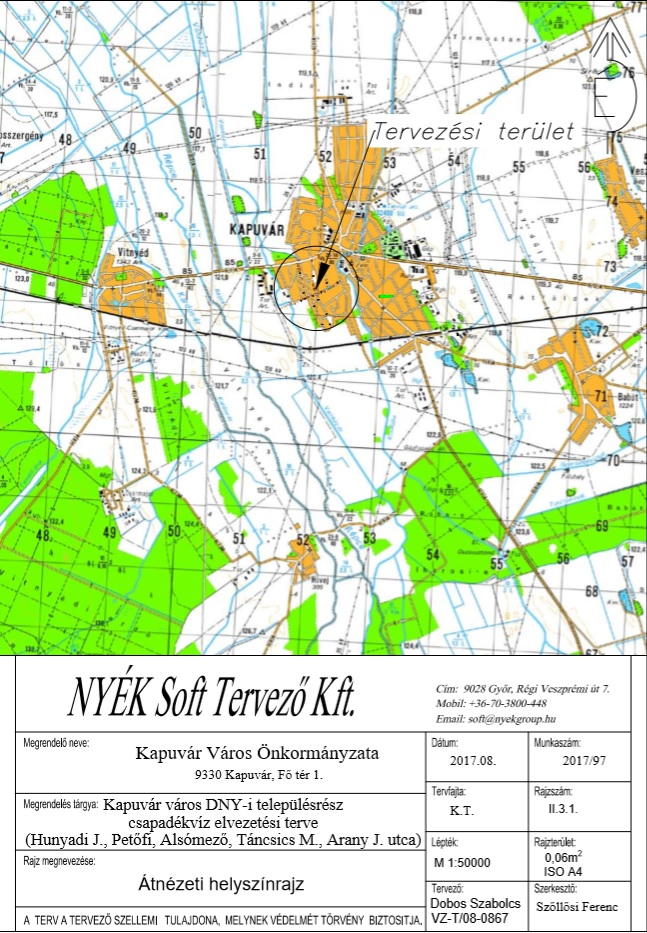

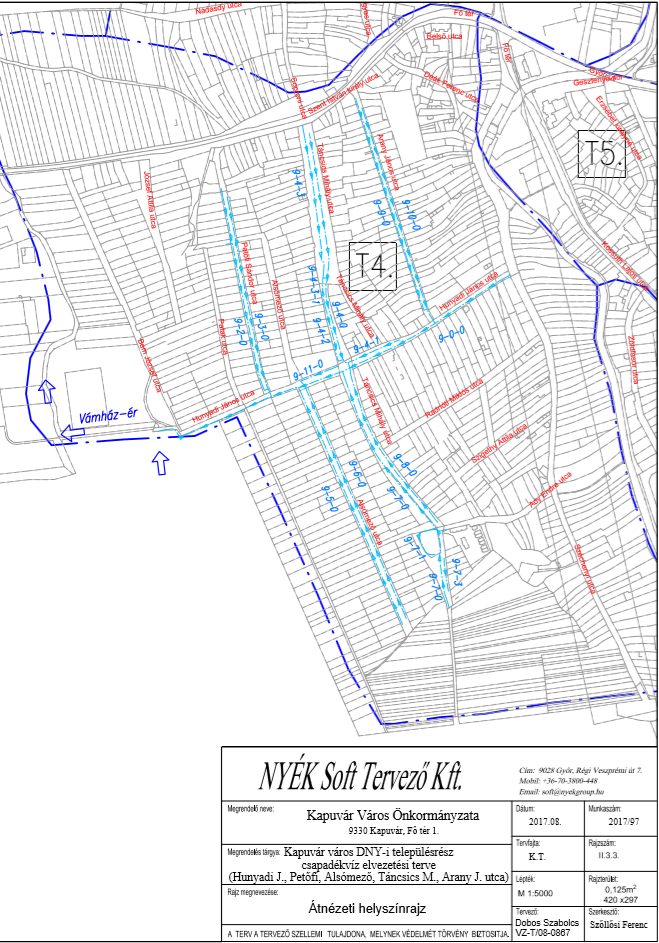

A projekt megvalósítása során a vízjogi létesítési engedély birtokában kivitelezésre kerülnek a Táncsics Mihály u., a Hunyadi u., az Arany János u., a Petőfi Sándor u. és az Alsómező u. Déli ágán a beltéri árkok vízrendezési munkái. Az árkok a pályázó Önkormányzat tulajdonát képezik. Az érintett csatorna számok a vízjogi létesítési engedélynek megfelelően: 9-0-0, 9-2-0, 9-3-0, 9-41, 9-4-1-1, 9-5-0, 9-7-0, 9-8-0, 9-9-0. 9-10-0, 10-4-0. A csapadékvíz elvezetésére az Északdunántúli Vízügyi Igazgatóság elvi befogadói nyilatkozatot adott ki. A nyilatkozatban foglalt feltételek elvégzésnek költségét a projekt költségvetése tartalmazza. A befogadó a Vámház ér 2+538 cskm szelvénye. A projekt valamennyi környezeti, esélyegyenlőségi jogszabálynak megfelel, és az energiafelhasználásra, a projekt környezetének ökológiai állapotára, a vizek állapotára és a klímaváltozásra hatása nincs. A tervezett projekt illeszkedik a HEP-hez és az ITShez. A védendő értékek összege jelentősen meghaladja a beruházás összegét. Az utcák, útszakaszok által érintett területen elhelyezkedő ingatlanok, ingó és vagyonértékek összege nagyságrendekkel nagyobb, mint a teljes projekt bruttó 113 MFt-os költségvetése. Az  ingatlanforgalmi szakértői vélemény alapján a védendő épített környezet értéke nettó 4.009.000.000 Ft.









A kivitelező kiválasztására irányuló közbeszerzési eljárás eredményesen lezárult. A vállalkozási szerződés megkötése folyamatban van, ezt követően a munkaterület átadása megtörténik.

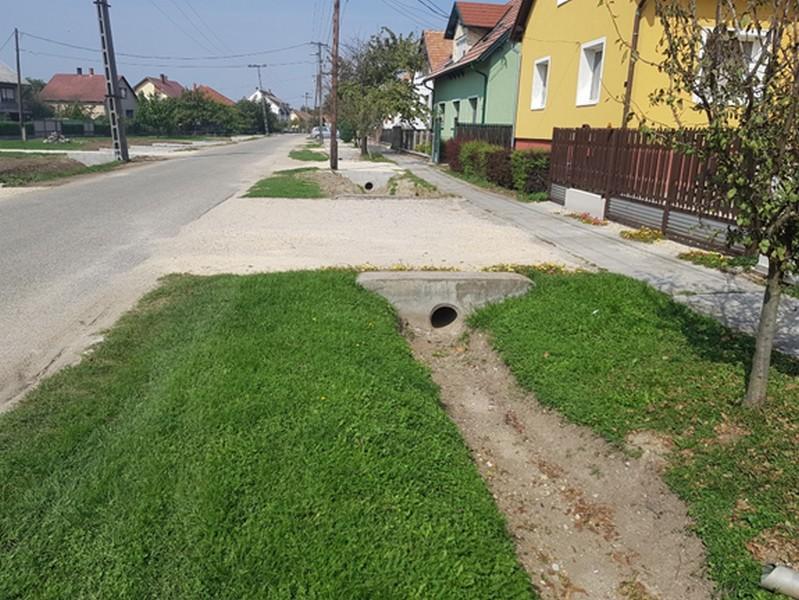

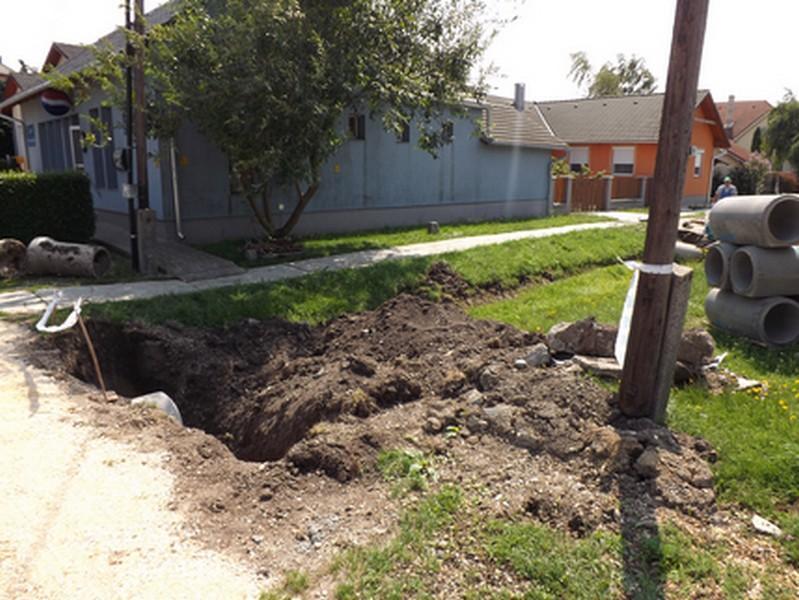

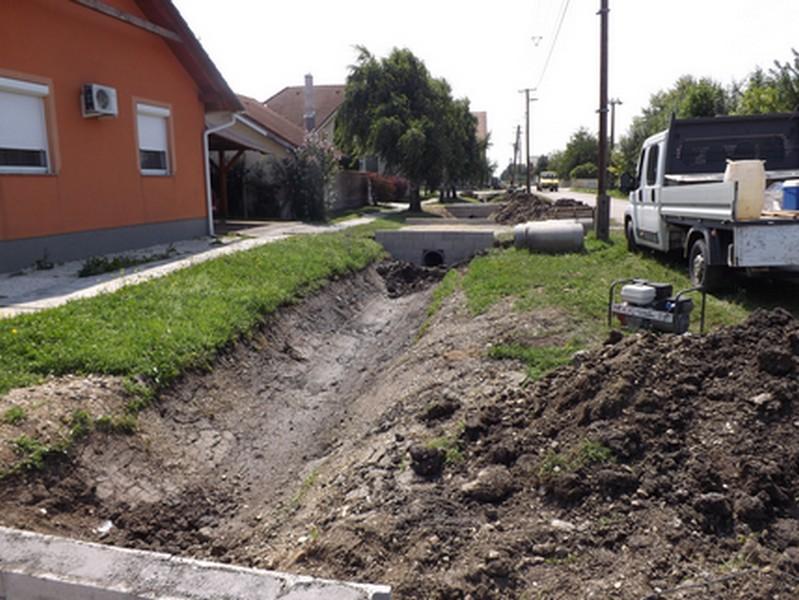

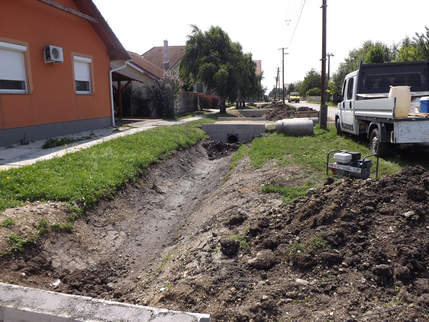

A beruházás 25%-os készültségben van 2018. július 31-én, melynek keretén belül az alábbi munkák készültek el:

Hunyadi János utca – 0+575 – 0+865 sz közötti zárt szakasz, aknákkal együtt

Hunyadi János utca – 0+450 – 0+575 sz közötti nyílt szakasz, kapubehajtókkal együtt

Hunyadi János utca, Táncsics és Alsómező utcai csatlakozások

Hunyadi János utca 0+00 – 0+332 sz közötti nyílt szakasz, kapubehajtókkal együtt

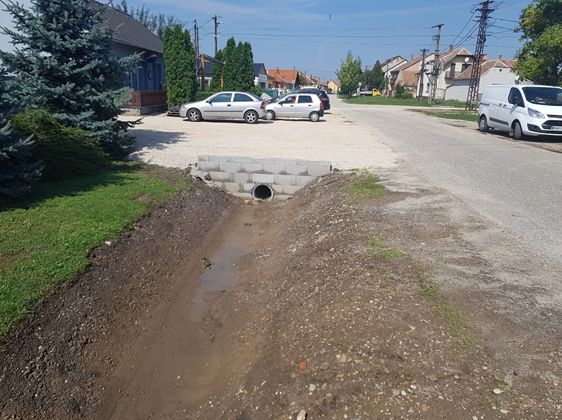

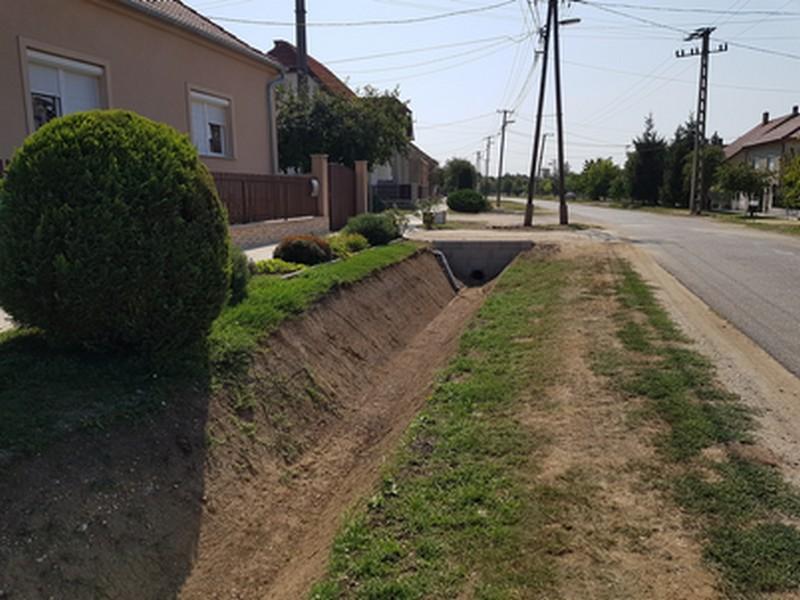

A beruházás 50%-os készültségben van 2018. augusztus 31-én, melynek keretén belül az alábbi munkák készültek el

Hunyadi János utca – 0+575 – 0+865 sz közötti zárt szakasz, aknákkal együtt

Hunyadi János utca – 0+450 – 0+575 sz közötti nyílt szakasz, kapubehajtókkal együtt

Hunyadi János utca, Táncsics és Alsómező utcai csatlakozások

Hunyadi János utca 0+00 – 0+332 sz közötti nyílt szakasz, kapubehajtókkal együtt

Táncsics Mihály utca (D-i oldal) jobb oldali szakasz 0+000 – 0+394 sz közötti nyíltszakasz,kapubehajtókkal együtt

Táncsics Mihály utca (D-i oldal) jobb oldali szakasz 0+000 – 0+073 sz közötti nyílt szakasz, kapubehajtókkal együtt (Ady Endre alatt)

Táncsics Mihály utca (D-i oldal) bal oldali szakasz 0+000 – 0+580 sz közötti nyílt szakasz, kapubehajtókkal együtt

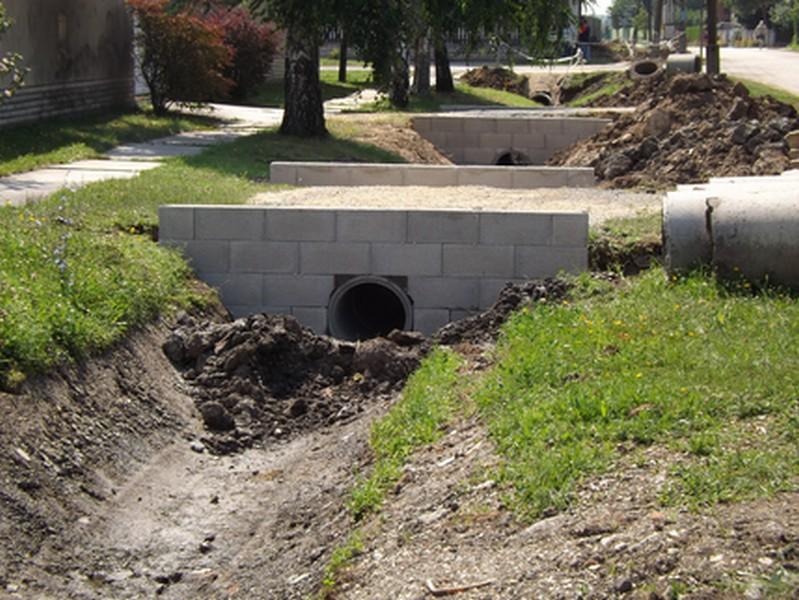

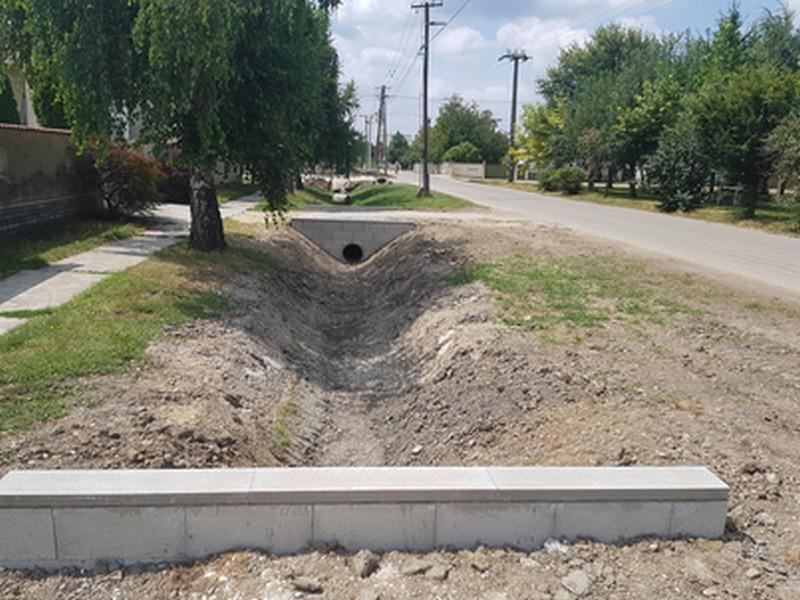

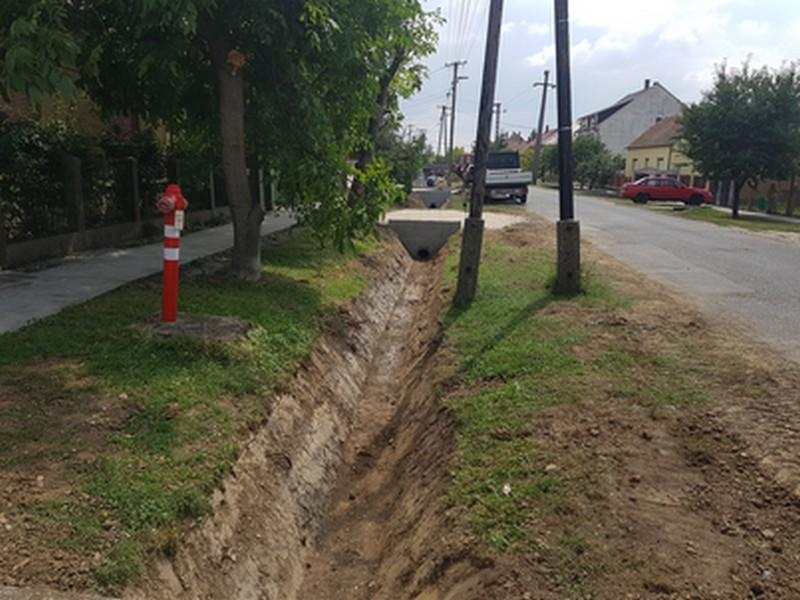

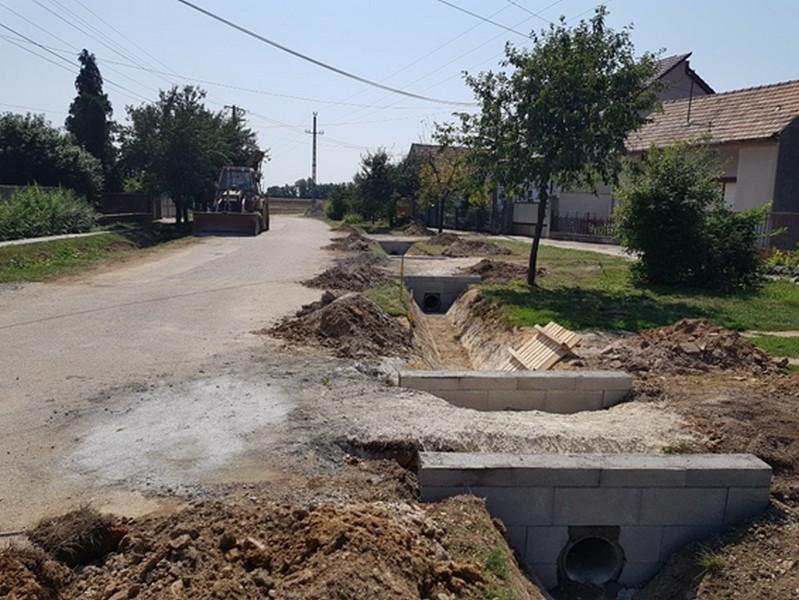

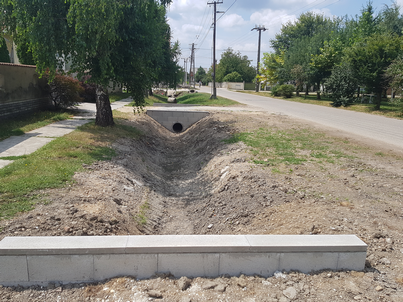

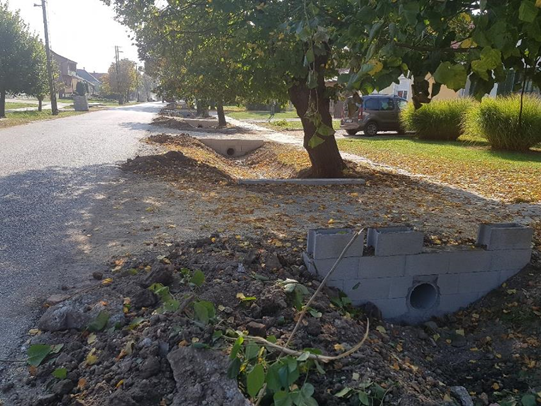

2018. szeptember 24-én a kivitelezési munkálatok 75%-os műszaki készültségben voltak.

Az alábbi munkák készültek el:

Hunyadi János utca – 0+575 – 0+865 sz közötti zárt szakasz, aknákkal együtt
Hunyadi János utca – 0+450 – 0+575 sz közötti nyílt szakasz, kapubehajtókkal együtt
Hunyadi János utca, Táncsics és Alsómező utcai csatlakozások
Hunyadi János utca 0+00 – 0+332 sz közötti nyílt szakasz, kapubehajtókkal együtt
Táncsics Mihály utca (D-i oldal) jobb oldali szakasz 0+000 – 0+394 sz közötti nyílt szakasz, kapubehajtókkal együtt
Táncsics Mihály utca (D-i oldal) jobb oldali szakasz 0+000 – 0+073 sz közötti nyílt szakasz, kapubehajtókkal együtt (Ady Endre alatt)
Táncsics Mihály utca (D-i oldal) bal oldali szakasz 0+000 – 0+580 sz közötti nyílt szakasz, kapubehajtókkal együtt
Táncsics Mihály utca (E-i oldal) jobb oldali szakasz 0+000 – 0+382 sz közötti nyílt szakasz, kapubehajtókkal együtt
Táncsics Mihály utca (E-i oldal) bal oldali szakasz 0+000 – 0+413 sz közötti nyílt szakasz, kapubehajtókkal együtt
Petőfi Sándor utca bal oldali szakasz 0+000 – 0+464 sz közötti nyílt szakasz, kapubehajtókkal együtt

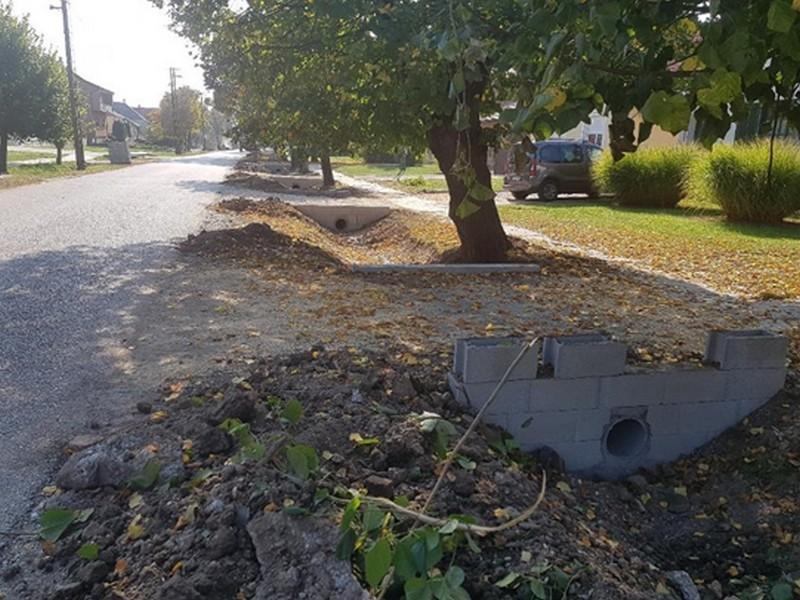

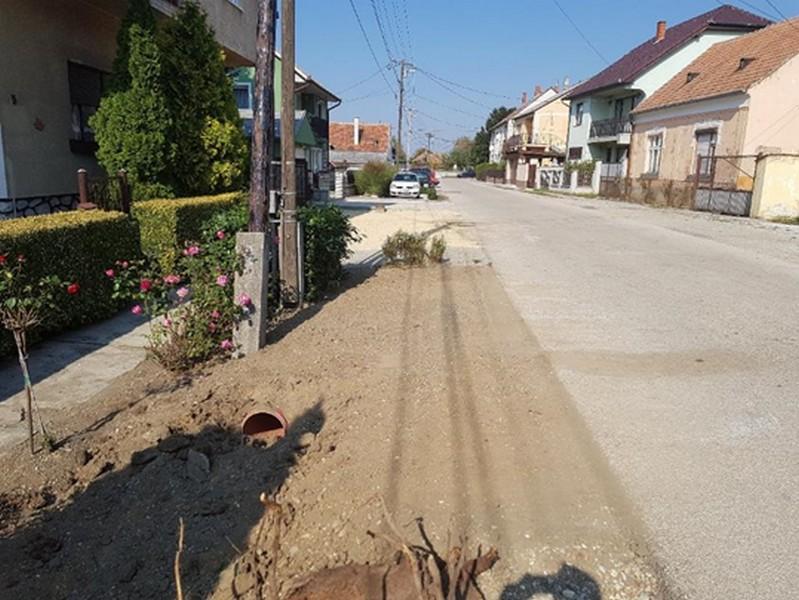

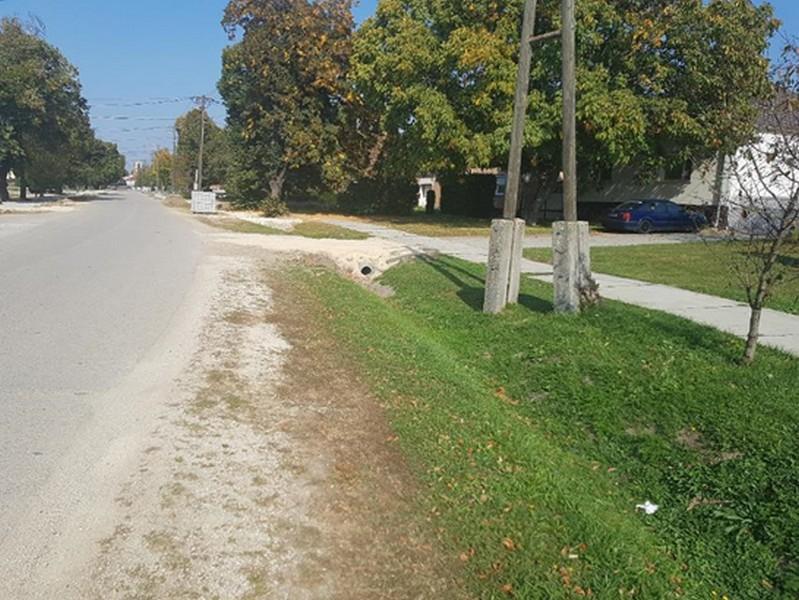

2018. október 31-én a kivitelezési munkálatok elérték a 100%-os készültséget, megtörtént a műszaki átadás-átvétel.

Megvalósult eredmények:

Hunyadi János utca – teljes egészében

Táncsics Mihály – teljes egészében

Petőfi Sándor – teljes egészében

Alsómező utca – teljes egészében

Arany János utca – teljes egészében








2019. március 31-én megtörtént a projek fizikai befejezése

2024. március 28.

Fotók & képek

Kapuvár Város települési csapadékvíz elvezetés I. ütem

Rendezvénynaptár

< 2024. november >
H K SZ CS P SZO V
28293031123
45678910
11121314151617
18192021222324
2526272829301
Választási információk

További galériák
